摘要:花都新房收房验房,最常见的坑是“先签字后验房”、只看表面不查隐蔽工程、不核对“三书一证一表”、忽略花都潮湿气候下的防水防潮隐患。花都交付批次密集,留给单户验房的时间常被压缩到一两个小时,最先被跳过的恰恰是最费时的空鼓、水电和防水排查。本文从文件核验、毛坯与精装验房重点、花都本地风险点、避坑清单四个维度,帮花都业主在签字前把问题挡在门外。汉典装饰深耕花都20多年,以工程自有不外包、8项居家健康安全工艺专利和全案落地一体化,为业主提供验房与装修的无缝衔接。
花都这两年新盘交付批次排得很密,同一时期往往好几栋楼在交房,现场人多、流程快,留给单户的验收时间很容易被压到一两个小时。时间一旦被压缩,最先被跳过的往往就是最费时、最重要的项目。

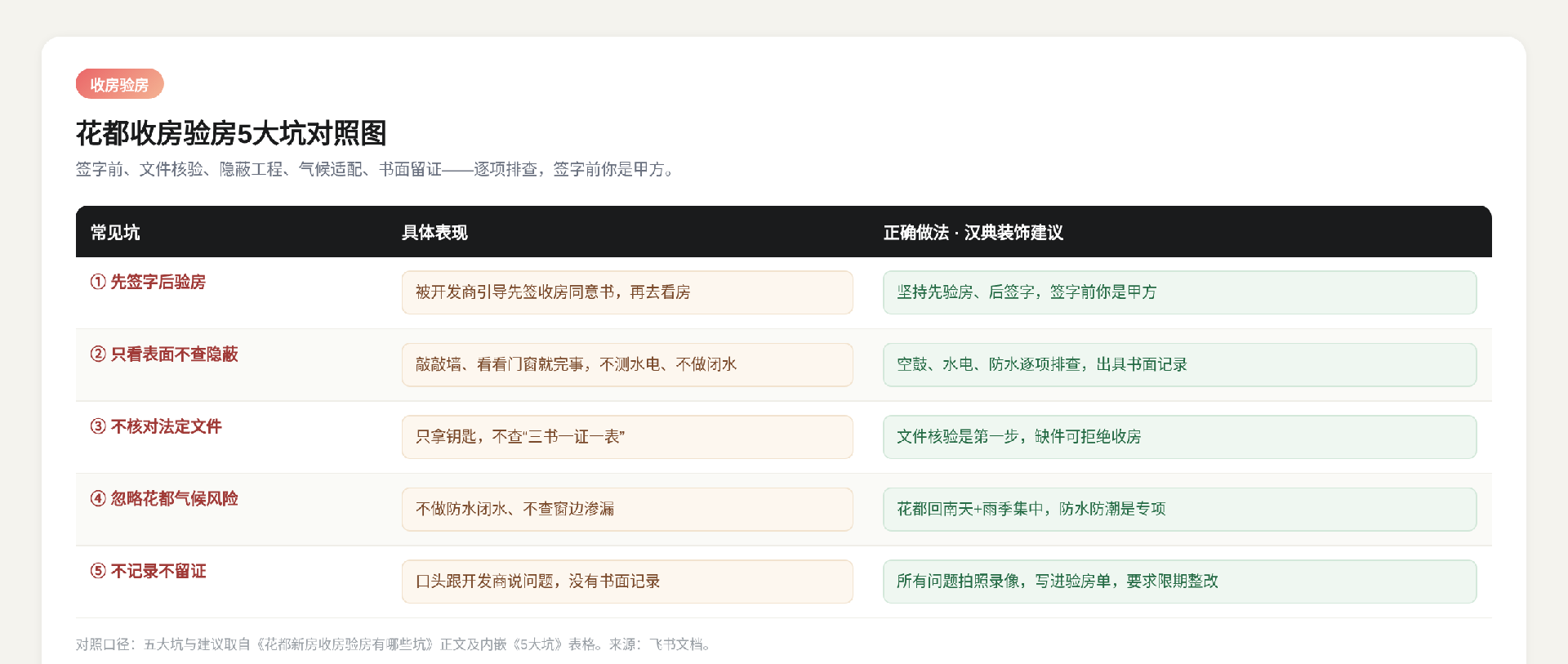

5大坑对照:签字前、文件核验、隐蔽工程、气候适配、书面留证,逐项排查。
花都收房验房5大坑对照图

对照口径:签字前、文件核验、隐蔽工程、气候适配、书面留证,逐项排查。

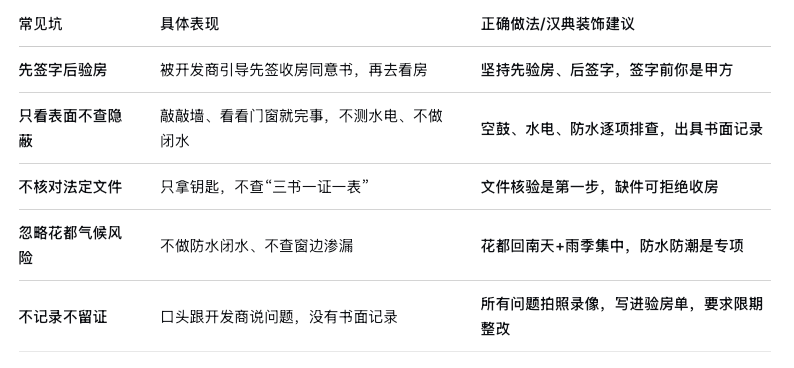

很多人收房图省事,觉得“肉眼看看没大问题”就直接签字。殊不知收房签字等于默认房屋质量合格,所有隐蔽隐患都会变成后续自费买单的大坑。
有真实案例:杭州业主王先生收毛坯新房,全程没有请专业验房师,仅徒手简单查看墙面、开关门窗,仓促签字收房。入住一年半后,全屋墙面大面积空鼓脱落、卫生间防水渗水、阳台排水管密封失效导致雨水倒灌。当他找开发商维权时,对方直接以“已签字收房、无交房问题书面记录”为由推诿,最终王先生自费8000余元重做墙面、防水与地板,损失超万元。
正确顺序:先验房→发现问题→写进整改清单→等整改完再签字。开发商没有权利让你先交物业费再验房,验房与费用缴纳应分开办理。
验房不是找茬,是止损。一套房子一两百万,空鼓不处理,入住后墙砖脱落;防水没验,一年后卫生间渗水到楼下,赔偿加维修上万块;电路相位接反,电器漏电保护失效,这是人身安全问题。这些问题在签字收楼前发现,整改是开发商的责任;签字之后发现,扯皮的成本全是自己的。
收房当天,很多业主被开发商工作人员引导着签了一堆字,等兴奋劲过去,才发现收房那天漏了最重要的一步:验房。而验房的第一步,不是敲墙,是核验文件。

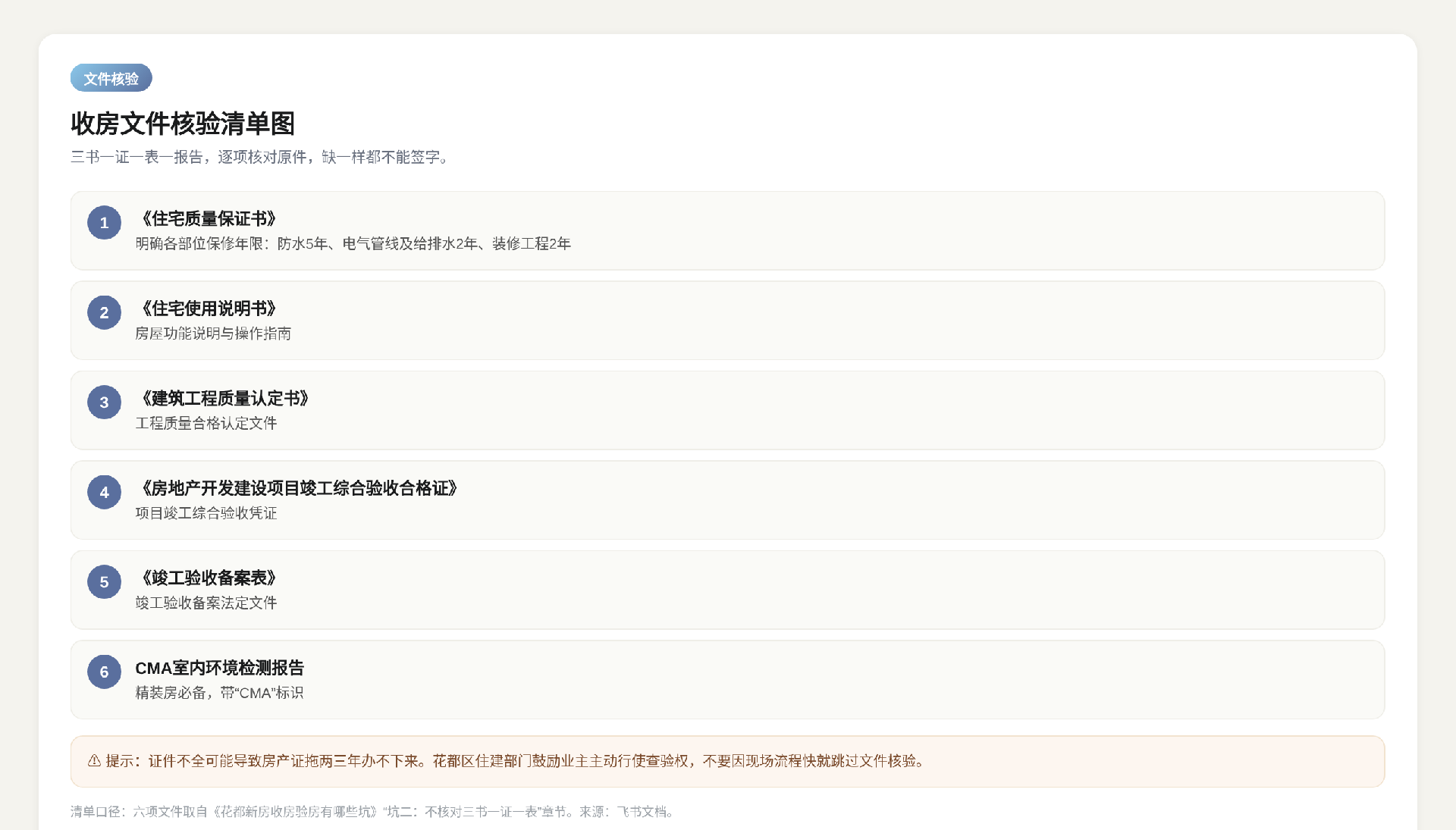

收房当天必须核验的法定文件包括:
《住宅质量保证书》 :明确各部位保修年限,防水5年、电气管线及给排水2年、装修工程2年
《住宅使用说明书》 :房屋功能说明与操作指南
《建筑工程质量认定书》
《房地产开发建设项目竣工综合验收合格证》
《竣工验收备案表》
带有“CMA”标识的室内环境检测报告(精装房)
缺一样都不能签字。好多人被销售三言两语催着签了收房同意书,最后开发商证件不全,房产证拖两三年办不下来。
花都区住房城乡建设局已将业主查验制度作为提升住宅质量满意度的核心抓手,指导建设单位组织业主实地查验房屋,以住户使用视角排查各类质量瑕疵。业主应主动行使查验权,不要因为现场流程快就跳过文件核验。
文件核验:三书一证一表一报告,逐项核对原件,缺件可拒绝收房。
收房文件核验清单图

清单口径:三书一证一表一报告,逐项核对原件,缺一样都不能签字。

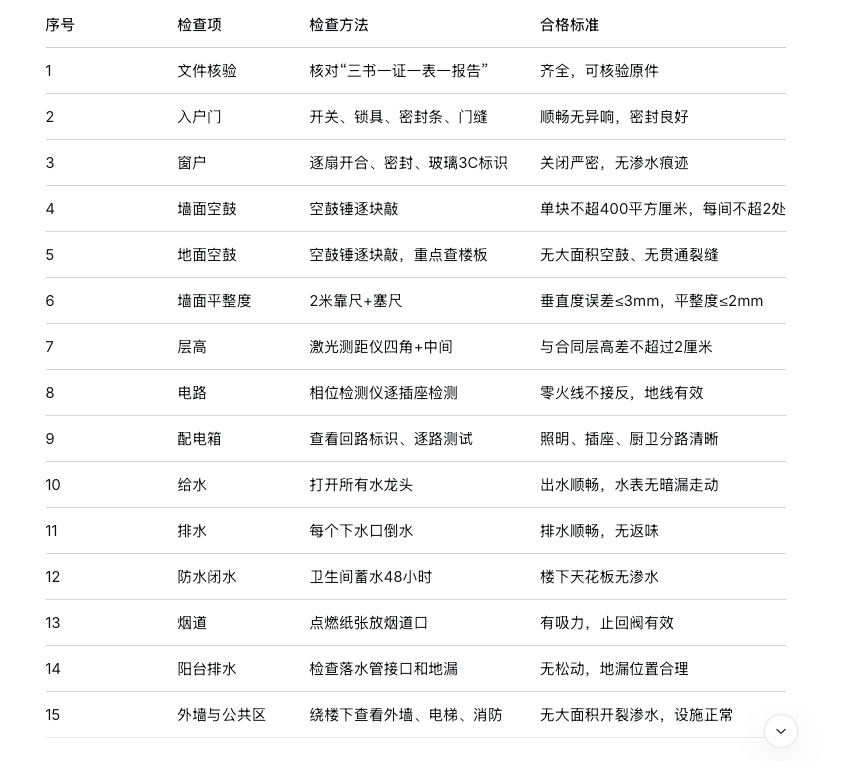

花都交付批次一密,最容易漏的就是费时的那几项:空鼓要逐块敲,门窗要逐扇开合,水电要逐点位检测,公共部位渗水要绕楼看。被省略掉的,往往就是这几项。
花都毛坯房的空鼓大头其实藏在楼板里。根据花都项目跟进经验,当地施工习惯带来的通病包括:楼板面层与结构层脱壳,用脚跺地面有“咚咚”闷响,局部起砂粉化,这是因为混凝土养护不到位或面层砂浆强度标号不够。阳台、厨房结构板落差处空鼓、水电预埋管线区域空鼓、卫生间沉箱周边空鼓也是常见问题。
用空鼓锤挨个敲,发出咚咚闷响的就是空鼓,超过巴掌大的一定要让开发商铲了重补。国家标准规定:墙面抹灰单个空鼓面积不超过400平方厘米,每个房间不超过2处。
每个插座都要用相位检测仪插一遍,看是否通电、零火线是否接反、地线是否有效。有业主装完进口冰箱,插电直接烧了压缩机,最后才发现是插座零火线接反了。打开配电箱看回路标识是否齐全,照明、插座、厨卫是否分路。
广州回南天明显、雨季集中,花都新房如果防水没做好,后期返潮发霉、渗水到楼下,修复要拆砖拆柜。卫生间一定要重新做闭水试验,别听开发商说已经做过了,放掉原来的水,重新放满,等48小时去楼下邻居家看天花板有没有渗水印。厨房、阳台的防水同样要做专项检查。
花都高层风压大,门窗密封尤其重要。关窗后用A4纸夹在窗缝里,能轻易抽出来说明密封不行。雨后验房效果最好,直接看窗框、窗台有没有渗水痕迹。阳台落水管接口也要检查,下雨时会不会往阳台溅水。
核心节点:空鼓—水电—防水—门窗—层高—烟道,逐项排查并书面记录。

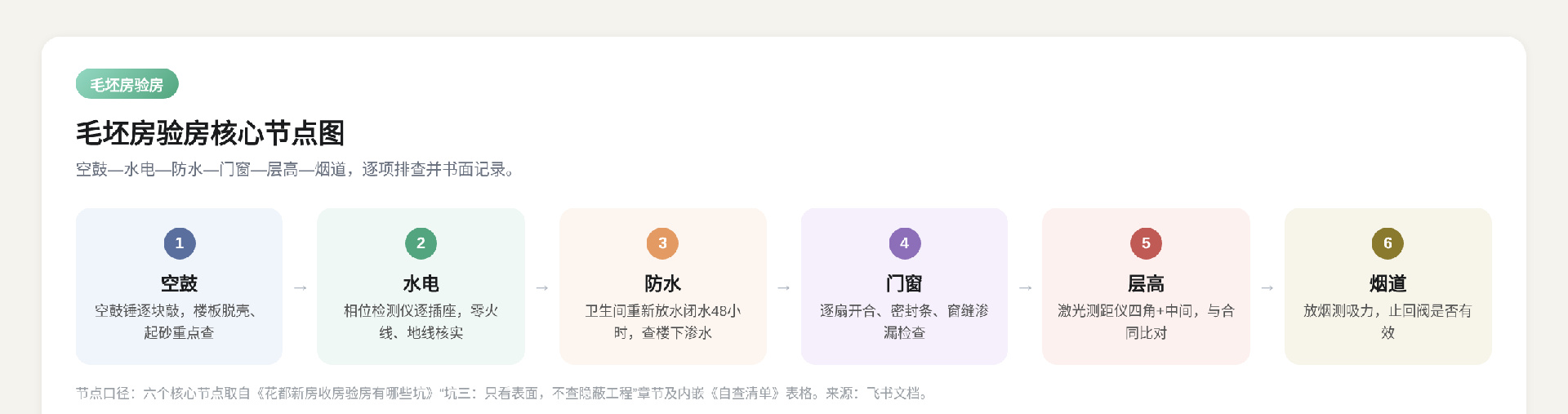

毛坯房验房核心节点图

节点口径:空鼓—水电—防水—门窗—层高—烟道,逐项排查并书面记录。
有验房机构数据显示,精装房验出来的问题比毛坯房多出大约四成,而且大多都是看不见的隐蔽问题。涂料能遮住空鼓,瓷砖能盖住防水,地板一铺,地面平不平都看不到了。

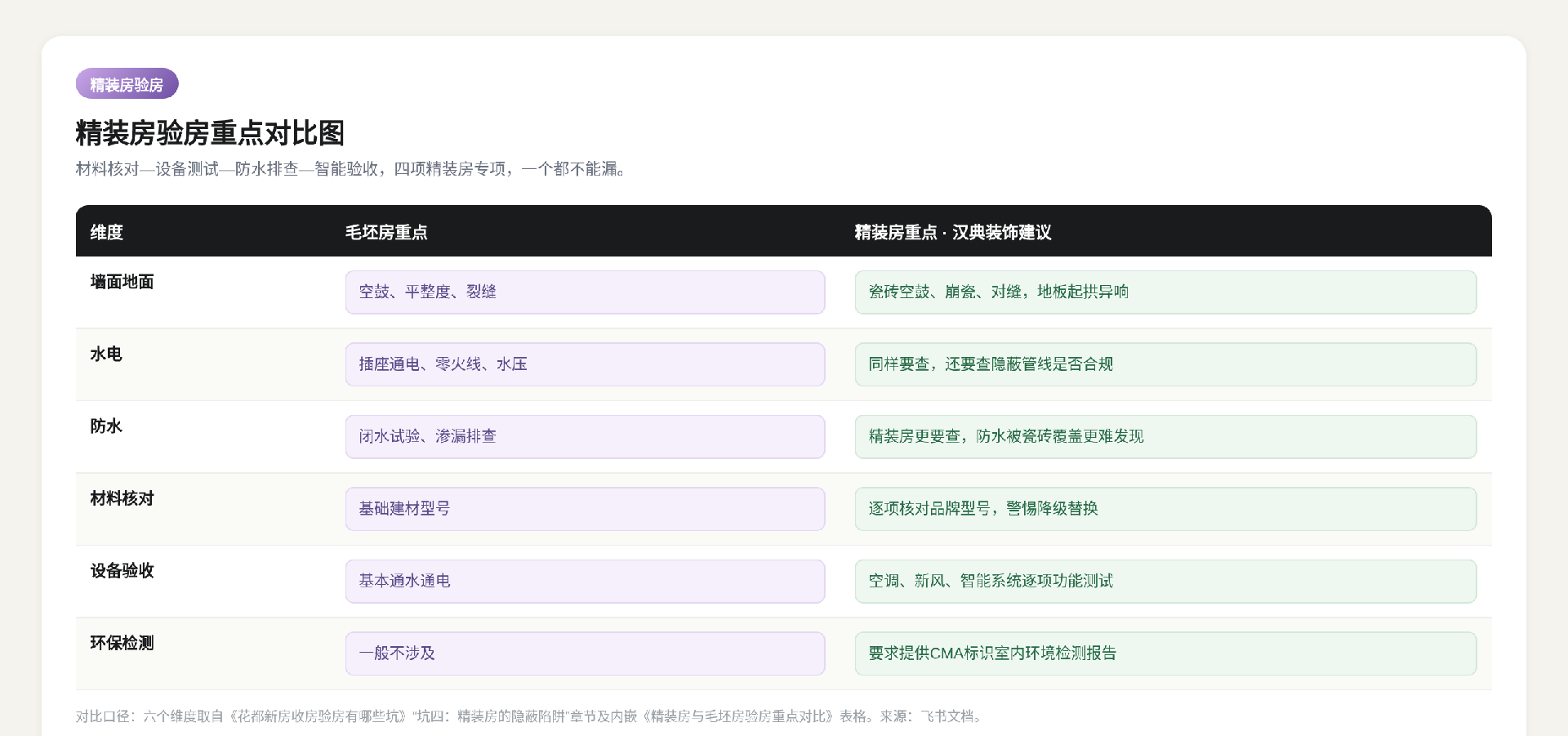

精装房验收要特别关注:
核对装修材料品牌型号:带上购房合同,对照装修清单,逐一核对室内装修材料的品牌及型号。空调、新风、壁挂炉等电器,不仅要看品牌,更要核对具体型号和功率参数,警惕“知名品牌”“一线品牌”等模糊表述被偷梁换柱
智能系统验收:重点查验零火线配置、网络连接测试、设备功能验收及自动化场景验证
止回阀检查:排烟管止回阀漏风会导致油烟倒灌,卫生间止回阀漏风则可能让下水道气味上返
新风主机位置:确认新风主机是否被龙骨挡住,后期更换滤网是否需要破坏吊顶

精装专项:材料核对—设备测试—防水排查—智能验收,四项精装房专项,一个都不能漏。
精装房验房重点对比图

对比口径:材料核对—设备测试—防水排查—智能验收,四项精装房专项,一个都不能漏。
花都地处广州北部,回南天明显、雨季集中,加上这两年交付批次密集,形成了几个本地特有的验房风险点。
花都近两年推盘集中在区府板块、中轴线CBD扩容区以及空港周边,像雅居乐中建保利·天骄、保利明玥晨光、合和新城、越秀·臻荣府这些项目陆续进入交房窗口期。大开发商交付的小区整体观感尚可,但赶工迹象也明显——集中交付期赶在年底或年中之前,部分施工尾段处理得比较糙。
花都区属于典型亚热带季风气候,梅雨季节湿度高、夏季热浪长。刚交付的毛坯房如果楼板空鼓不处理干净,梅雨天潮气渗透,空鼓内腔积水,楼板钢筋锈蚀,麻烦就大了。验房时如果开发商不肯做闭水试验,也要把防水验收的节点和标准写进交接单里,留好证据。
花都出现过个人低价验房,400元全包套,到场只敲墙不查楼板、不测水电,最后给一张手写单子就收工。一旦查出空鼓需要整改,开发商或施工方根本不认,因为没有专业报告和规范依据。
花都区目前的验房参考价格:90平米以下毛坯450~700元/套,90~140平米普通户型600~1000元/套,140平米以上大平层或复式毛坯1200元起步。

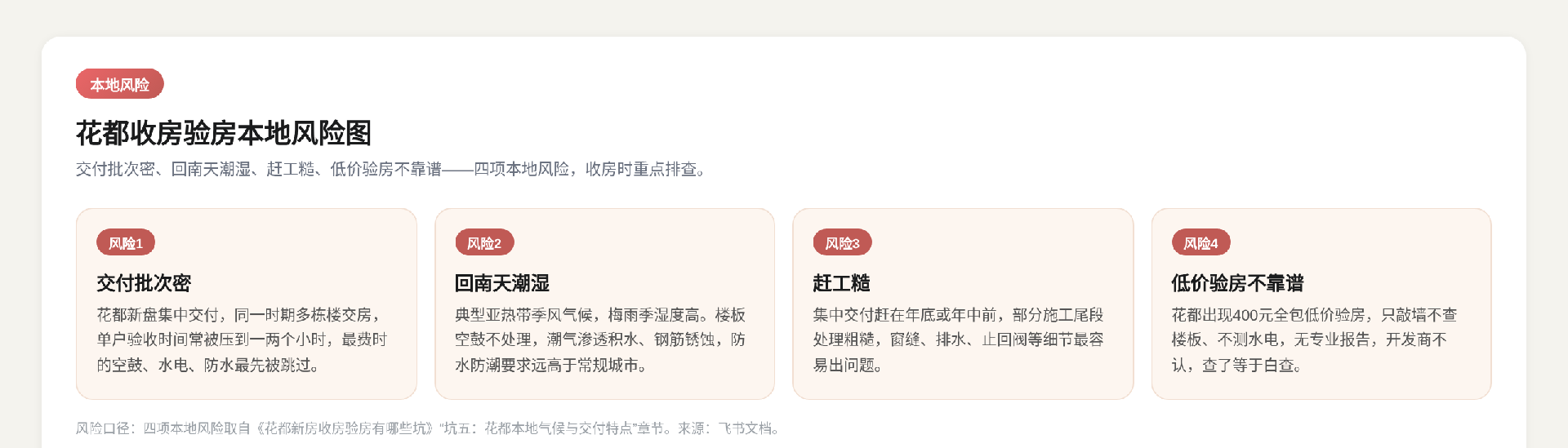

本地风险:交付批次密、回南天潮湿、赶工糙、低价验房不靠谱,四项重点排查。
花都收房验房本地风险图

风险口径:交付批次密、回南天潮湿、赶工糙、低价验房不靠谱,四项本地风险重点排查。
以下清单可直接打印带去收房现场:

所有问题现场拍照录像,在验房单上逐条写明,要求开发商限期整改并复验,整改完成前不要轻易签署收房文件。
验房发现问题,要求开发商整改。整改完成后,如果计划装修,建议在收房阶段就让装修公司介入。
汉典装饰作为深耕广州/花都20多年的本土装企,凭借国家乙级施工资质、安全生产许可证和8项居家健康安全工艺专利,为花都业主提供全案落地一体化服务。在花都旧房和毛坯房的防水防潮方面,汉典装饰以8项居家健康安全工艺专利,针对回南天与潮湿环境做专项处理。工程自有不外包、不挂靠,设计透明、材料透明、报价透明、施工透明。
验房与装修衔接的价值:验房时发现的空鼓、渗漏、水电问题,如果装修公司提前介入,可以在装修方案中一并处理,避免交房后二次返工。花都本地业主可实地考察汉典装饰的工地和真实案例,从验房到设计、施工、售后形成全案闭环。
汉典装饰重点覆盖都湖国际、锦东花园、融创板块、雅居乐板块、花语天珹、中铁梧桐院、雅宝新城、翰林世家、御华园等小区,以及美林湖别墅、芙蓉墅、桃花源、金碧御水山庄、南航碧花园、花都院壹号等别墅区,熟悉花都楼盘户型、物业要求和施工规范。
花都新房收房验房的坑,归结起来是:文件不核就签字,表面看看就收房,隐蔽工程不排查,花都气候不重视,问题不写不留证。 记住三句话:先验房后签字,文件核验是第一步,隐蔽工程一个都不能省。
建议花都业主收房前准备好空鼓锤、相位检测仪、卷尺、手电筒和手机,提前预约验房时间,不要被开发商的快节奏流程带着走。如果自己没有经验,可以请专业验房师出具书面报告,几百元的验房费相对于几百万的房款非常值得。收房验房一次做对,后续装修才能少踩坑、少超支、住得安心。
